(一)裝配式后澆節點施工
裝配式樓板分為預制樓板和疊合樓板兩種,預制式鋼筋混凝土樓板和疊合式樓板兩者在安裝的工序上幾乎沒有什么明顯差異,區別在于疊合式樓板需要施工時再次綁扎鋼筋進行澆筑形成完整的樓板,而預制式樓板不用進行二次鋼筋綁扎和澆筑。就施工時間上來說,預制式鋼筋混凝土樓板的施工時間要短于疊合式樓板,但就整體性來說,疊合式樓板的整體性要高于預制式樓板的整體性。下面就以疊合樓板為例,介紹一下裝配式樓板的安裝工藝:

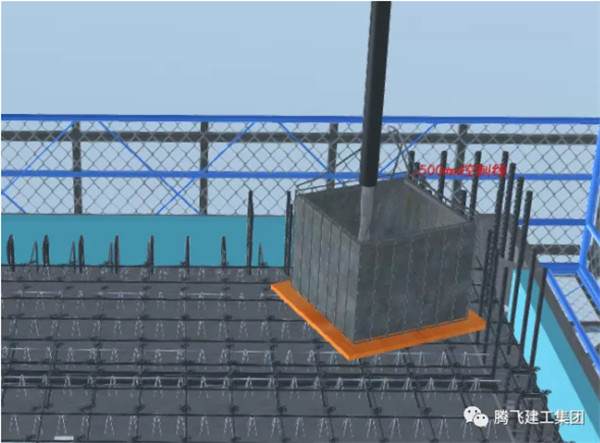

1、在安裝疊合樓板前,應先根據施工圖紙及施工方案布置靈活支撐的位置,支撐一般距離支座500mm左右,當軸跨L<4.8m時,跨內設一道支撐,當軸跨4.8m≤L≤6m時,跨內設兩道支撐,多層建筑應保持持續兩層有支撐。

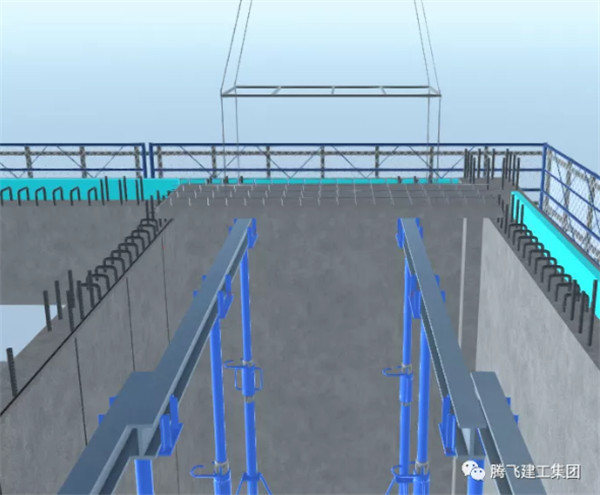

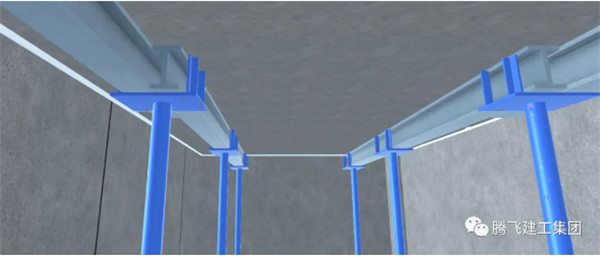

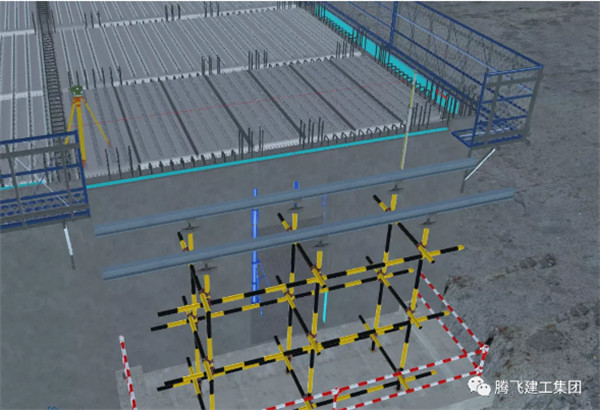

布置獨立支撐架▲
2、放置可調節式獨立鋼支撐架,鋼支撐上架設工字梁,工字梁方向一般垂直預制樓板桁架,其跨中布置間距及懸挑端應根據樓板的規格及結構受力性能驗算確定。
3、在安裝樓板之前,根據標高控制線對工字鋼頂面的標高進行復測。以保證樓板安裝后地面平整。
調平樓板平面▲
4、吊裝構件前,要先檢查樓板吊架、鋼絲繩、吊裝帶、卸扣、吊鉤等吊具是否合格,并根據構件的尺寸、重量按規范布置吊具。吊裝施工時,在正式吊裝前要進行試吊,確認可靠后方可進行吊裝。

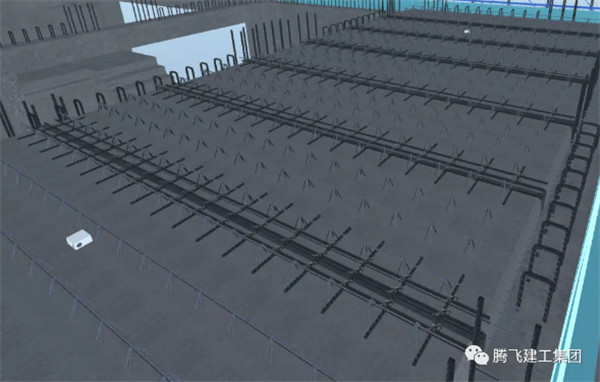

疊合板吊裝▲
5、疊合樓板就位時,應檢查是否與預先放的定位線對齊,如有輕微偏差,可使用撬棍輕微調整,確保位置精確。
調整疊合板定位▲
6、在樓板吊裝完成后,應對樓板頂面標高進行測量,以保證樓板頂面平整。
測量安裝完成的標高▲
7、疊合板之間的拼縫可以采用干硬性砂漿并摻入5%的防水粉封堵。
處理樓板拼縫▲
8、用海綿膠條粘貼板底接縫處,確保混凝土澆筑時不出現漏漿的情況。
處理底縫▲

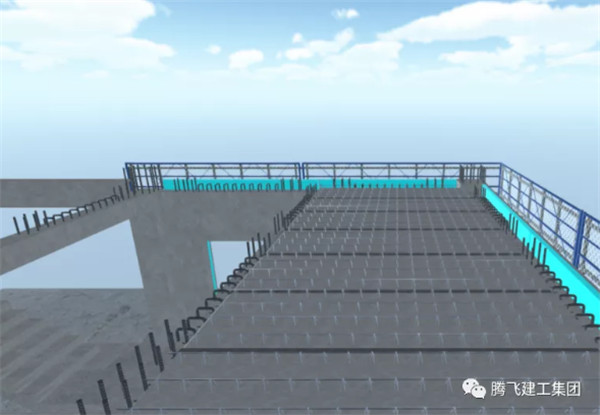

施工完成后▲
(二)裝配式陽臺安裝
完成疊合樓板的全部吊裝工作之后,要進行陽臺、雨棚等構件的安裝工作。與樓板相同,陽臺也分為疊合陽臺和預制兩種,疊合陽臺通常與疊合樓板配套使用,是在工廠中完成陽臺的部分預制,并在現場進行吊裝和剩余的鋼筋綁扎與混凝土澆筑,在實現建筑工業化的同時,又在一定程度上增強了建筑的整體性。接著疊合板的安裝流程,繼續介紹疊合陽臺的安裝工藝:
1、先根據圖紙和樓層定位線進行放樣。
安裝開始前▲
確定陽臺安裝位置▲
2、疊合陽臺吊裝前要先拆除外框護架,根據吊裝情況隨時拆除,不得提前拆除,拆除作業人員要做好安全保護措施。
拆除外框護架后▲

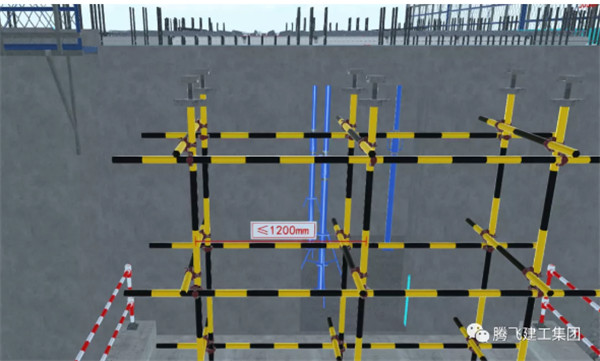

3、疊合陽臺安裝前要先確定臨時支撐架的立桿的橫向間距,橫向間距應根據陽臺的尺寸的來確定,立桿間距一般不大于1200mm,根據規范要求,應設置三層水平桿,立桿伸出頂層水平桿中心線距支撐點的距離不應大于500mm,支撐架的可調托撐螺桿伸出長度不宜超過300mm,插入立桿內的長度不易少于150mm。

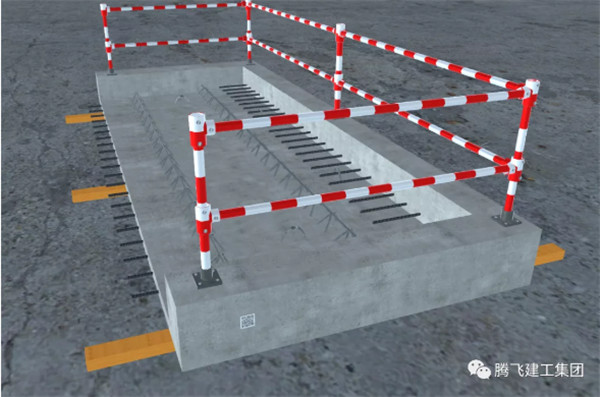

疊合陽臺板支撐架▲
豎桿間距▲

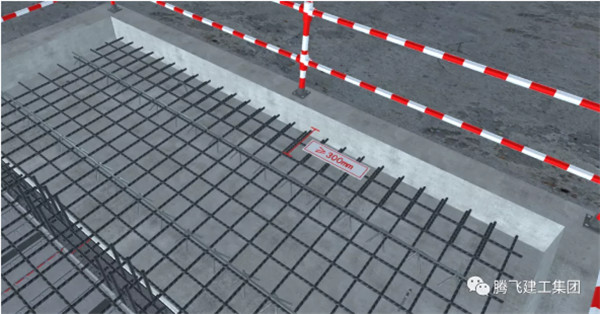

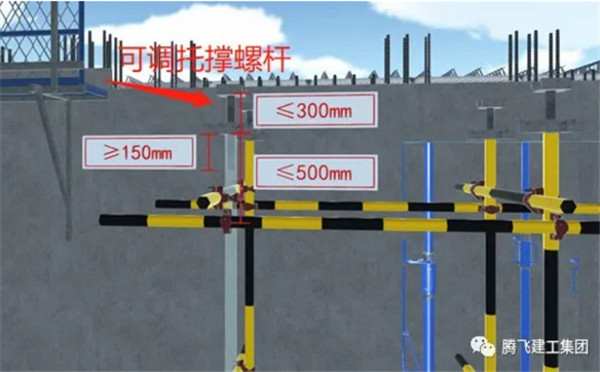

可調托撐螺桿尺寸控制▲
4、測量工字鋼頂部,確保工字鋼頂部水平面符合設計標高。并微調螺桿,使其準確達到設計標高。
測量水平標高▲

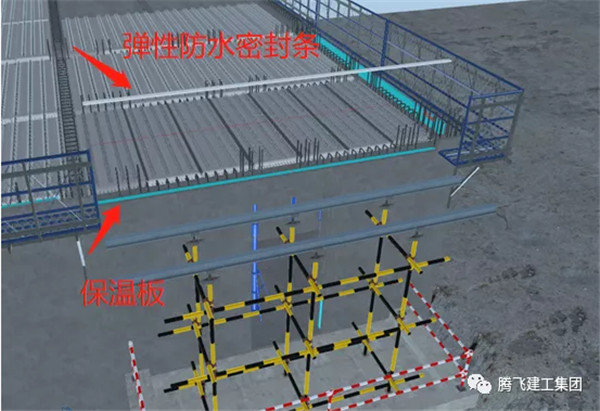

5、在保溫板處粘貼一道彈性防水密封材料,構件吊裝前仔細核對構件信息,確保吊裝的準確性。
粘貼彈性防水密封條▲
掃描二維碼確認構件信息▲

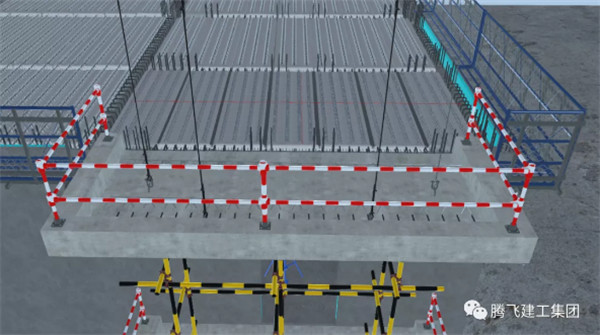

6、構件起吊前應先在外圍安裝上防護圍欄,疊合陽臺吊裝時采用四點起吊,并采用專用吊架,待吊裝到指定位置并用角碼固定牢靠后,方可拆除吊鉤。

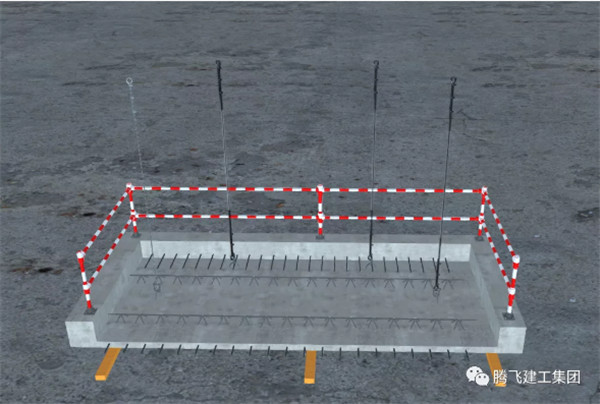

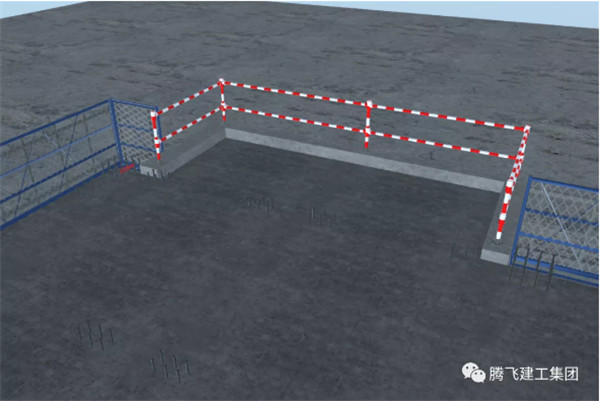

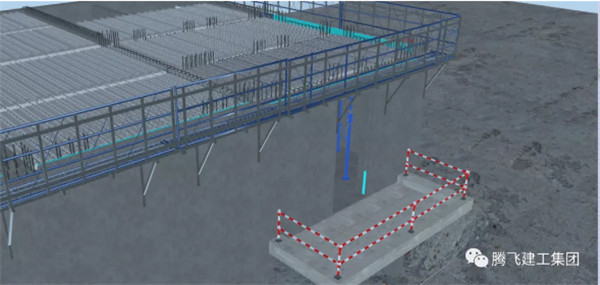

安裝防護圍欄▲
采用專用吊架四點起吊▲
吊裝至準確位置▲
安裝角碼▲
待疊合樓板和疊合陽臺板全部吊裝完成之后,可開始對面層鋼筋的二次綁扎工作,具體的綁扎工藝如下:

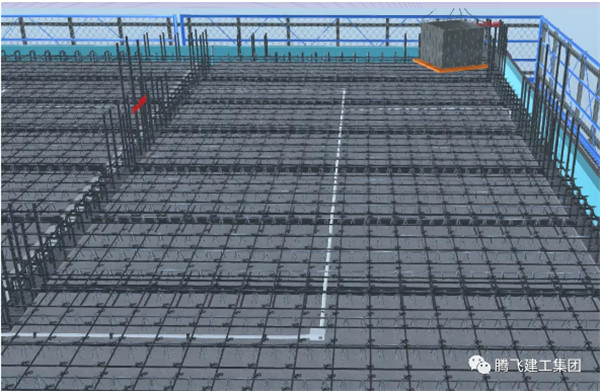

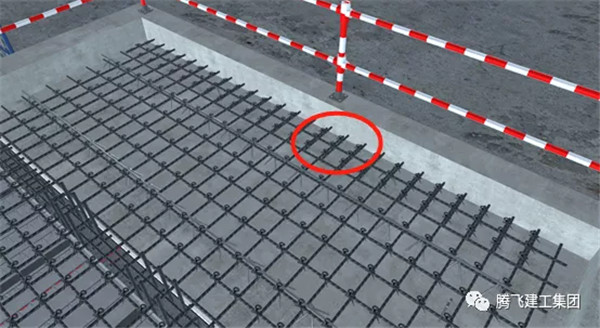

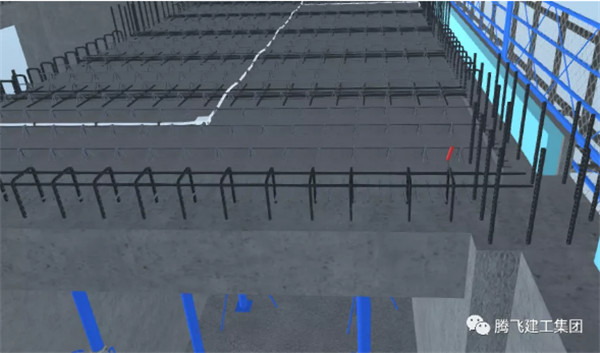

1、根據結構施工圖板接縫處的附加鋼筋規格,測量出短向鋼筋的位置并在板面上做標記,然后根據標記進行鋼筋的布置

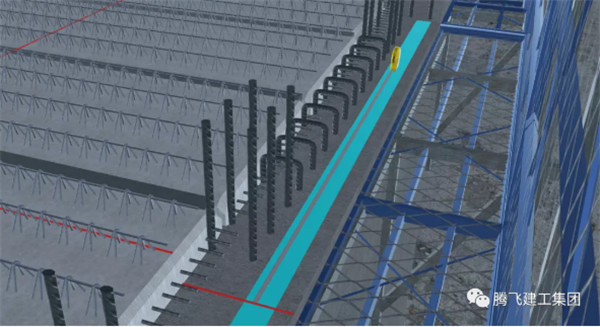

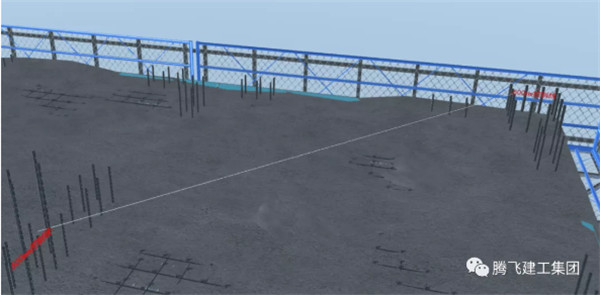

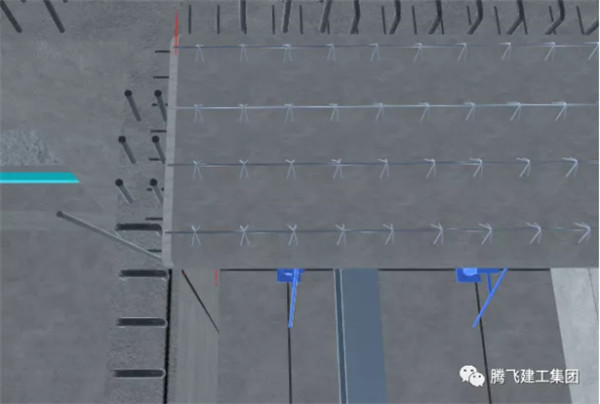

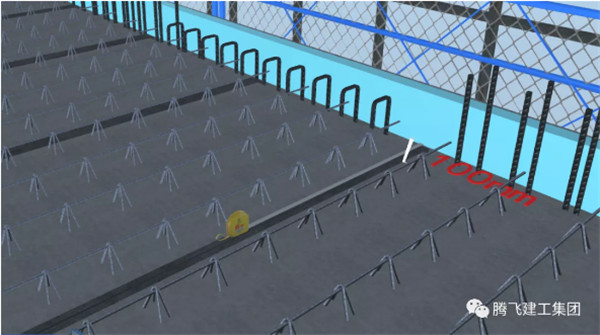

邊緣鋼筋距板邊100mm▲

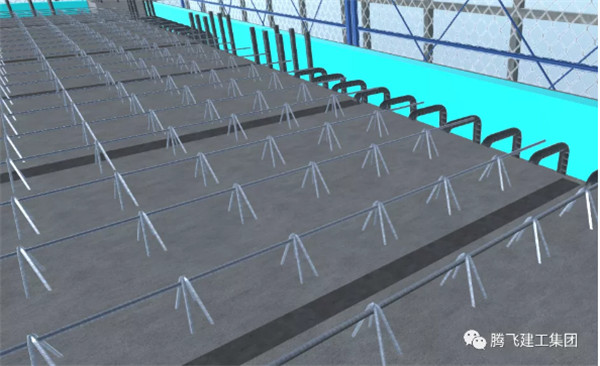

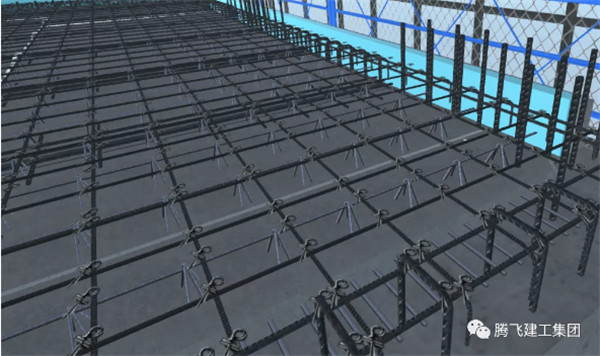

布置短向鋼筋▲
2、測出附加鋼筋通長筋的位置,將通長筋放置好后,與短向鋼筋進行綁扎連接。
布置附加鋼筋的通長筋▲
3、根據電器施工圖布置好線管及施工需要的預埋件,要保證線管與預埋盒的連接緊密,防止?jié)仓炷習r脫落。
對線管進行固定▲
4、附加墻頂通常鋼筋,綁扎要牢靠,搭接長度要符合規范要求。
綁扎墻頂或梁頂通長筋▲

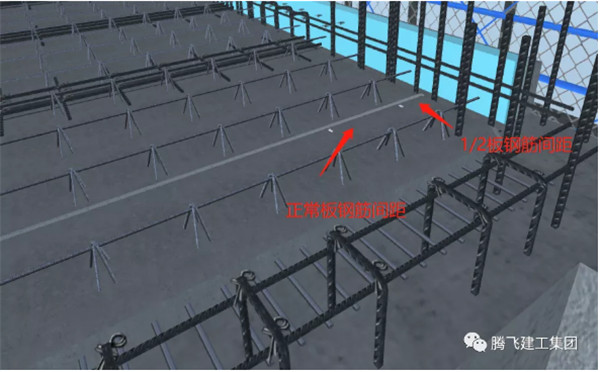

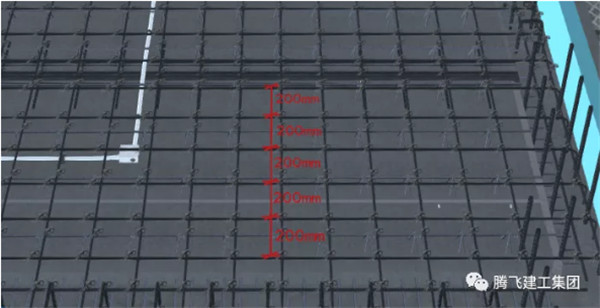

5、根據結構施工圖測量并標記出現澆層上層鋼筋位置,第一根鋼筋距梁邊為1/2板鋼筋間距,其余按正常的間距布置。

標記上層鋼筋位置▲
6、布置疊合板現澆層上層鋼筋時,應注意鋼筋搭接區域在板跨中的位置,同一連接區域內,鋼筋接頭率不宜大于25%,板面鋼筋在端支座伸至剪力墻外側縱筋后彎折,彎鉤應垂直朝下當平直段長度≥la時也可不彎折。
綁扎上層鋼筋▲
7、根據結構施工圖核對鋼筋的規格,并測量鋼筋的間距,保護層厚度是否滿足設計及規范要求,疊合板現澆層鋼筋綁扎完成。
測量鋼筋間距▲
8、疊合板面層鋼筋綁扎完成后進行疊合陽臺板面層鋼筋的二次綁扎,疊合陽臺板鋼筋桁架與現澆板縱向鋼筋的搭接長度不得小于300mm,陽臺板鋼筋與疊合板上部鋼筋搭接時,綁扎不得少于三道。
控制搭接距離▲
綁扎不得少于三道▲

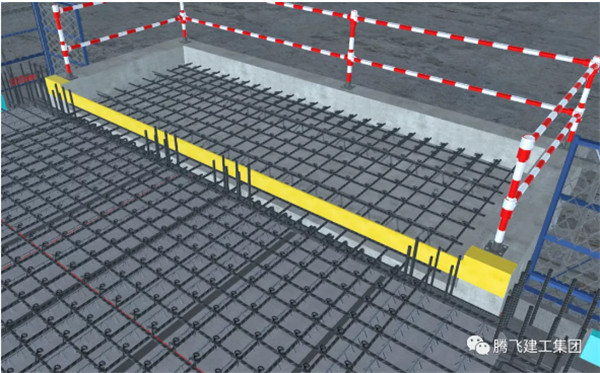

9、陽臺與主體結構標高不同,采用吊模處理,吊模高度要滿足設計要求,加固要穩定。
(吊模,也叫掛模,一般用在翻高梁等有高低差的部位,跟其他模板施工最明顯的地方是下口無支撐或采取特殊方式加以固定支撐,一般都是承受側向荷載,保持其穩定性,能使砼構件水平度、垂直度達到要求即可。)
安裝吊模▲
(三)樓板與陽臺的二次澆筑施工

當疊合樓板和疊合陽臺板都完成二次鋼筋的綁扎工作之后,就可以開始進行現場的二次澆注工作,下面繼續介紹疊合板的二次澆筑施工工藝:
1、疊合板面層鋼筋綁扎完成后,如下圖,在混凝土澆筑前,需要先將表面進行灑水濕潤,適量即可。(表面太干可能會造成干縮性裂縫,水太多則容易造成混凝土離析,使強度等級降低。)
灑水濕潤▲

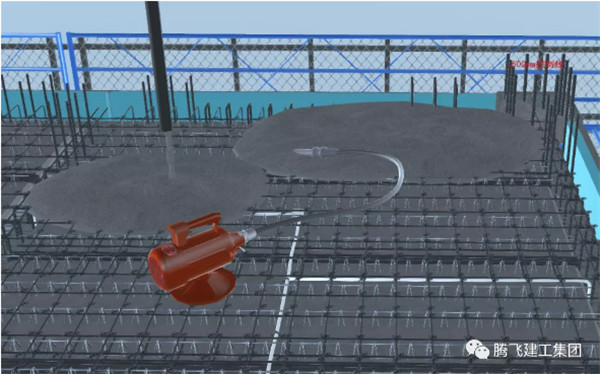

2、在混凝土開始澆筑前,先輸送同配合比的水泥砂漿或者潤管劑進行潤管,對混凝土泵及輸送管進行濕潤和潤滑,避免直接澆筑混凝土導致堵管。
搜集用來潤管的砂漿▲

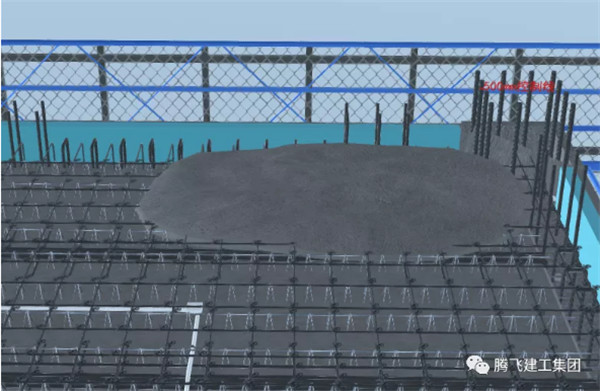

3、澆筑混凝土樓板時,應從樓板短邊開始沿長邊方向澆筑混凝土,板混凝土虛鋪厚度應略大于板厚。澆筑一定量混凝土后要及時振搗,使用平板振搗器振搗,在操作平板振搗器時要等到混凝土表面出漿,并且不再下沉后,即可緩慢向前移動。
進行澆筑▲
澆筑過程中及時振搗▲

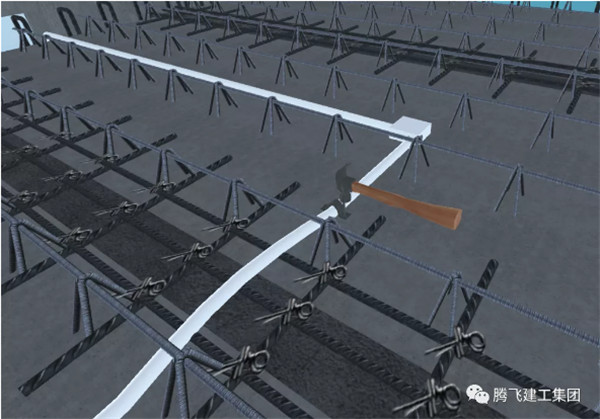

4、在預留鋼筋標記出的50線位置掛線,使用鋼卷尺從線繩位置向下測量至混凝土表面,檢查標高,根據測量結果,在混凝土初凝前用長刮杠將混凝土表面刮平。使用木抹子將混凝土表面收平,壓實刮平遍數不少于兩遍。
拉線▲
測量高度▲
使用刮杠刮平▲
5、澆筑完成后方可進行吊模的拆除,在拆除時要注意保護吊模邊角。然后對混凝土進行灑水養護。

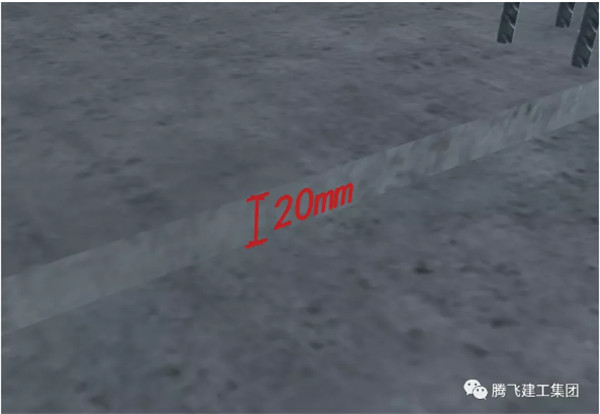

陽臺與主體的標高差▲
6、混凝土澆筑完成后,應在12小時內進行覆蓋和養護,養護時間不得少于7d。
完成疊合板二次澆筑施工▲
完成全部安裝▲
以上就是有關疊合樓板及疊合陽臺板等構件的所有安裝工藝及流程。下期我們將繼續為大家分享裝配式建筑的樓梯安裝工藝和流程。
